Демонтаж доходного дома на 4-й линии Васильевского острова, в Санкт-Петербурге

В историческом центре Санкт-Петербурга наша компания провела демонтаж здания. На месте старого снесенного Доходного Дома планируется возвести апарт-отель.

Объект: – Здание Доходный дом в Санкт-Петербурге (Реконструкция здания со сносом под апартамент отель)

Адрес: Санкт-Петербург, 4-я линия Васильевского Острова 51

Заказчик: ООО "ОРАНЖ-ГРУПП"

Дата: сентябрь – декабрь 2021 год

Площадь: 4000 м² по полам

Что мы сделали:

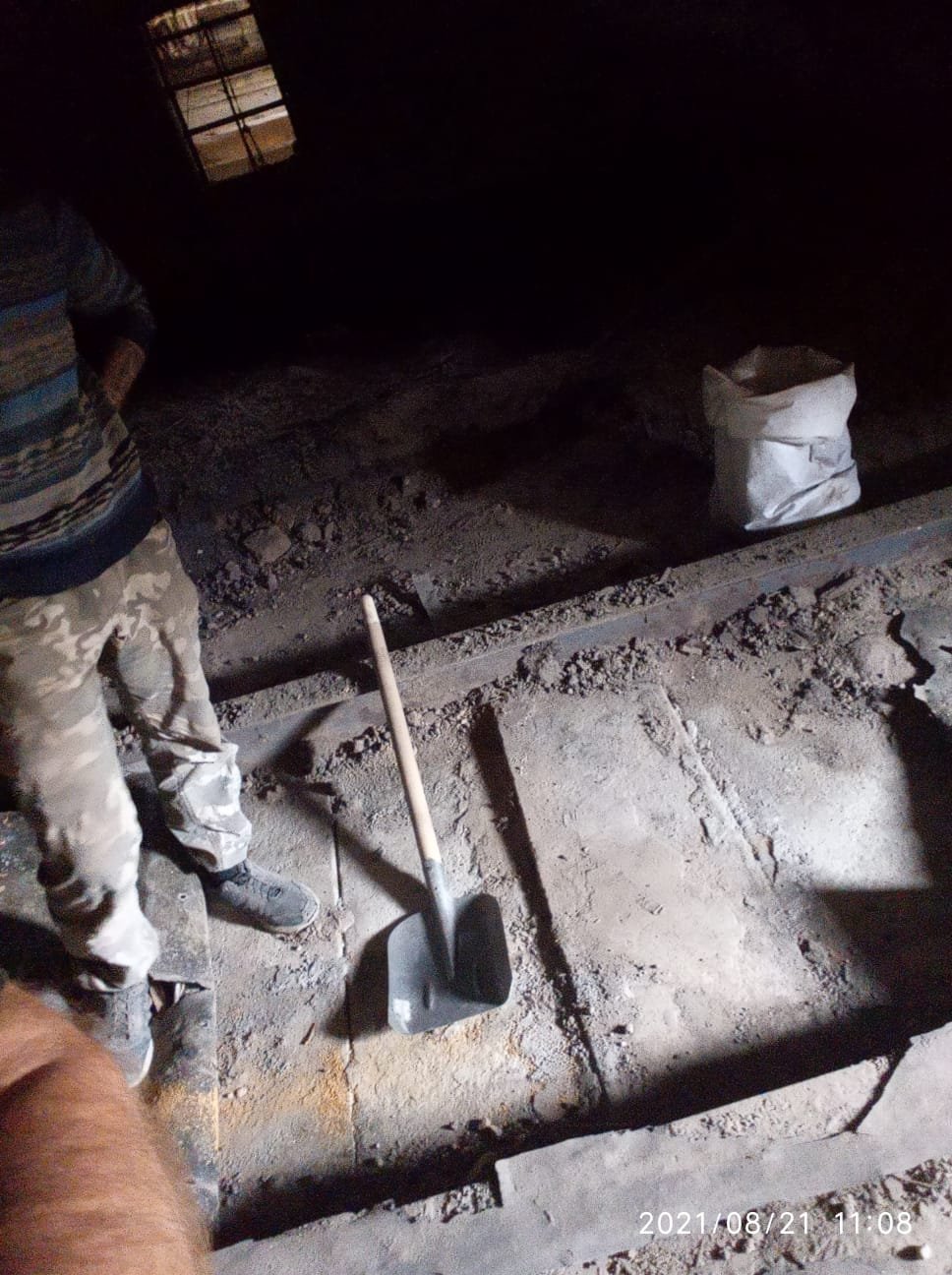

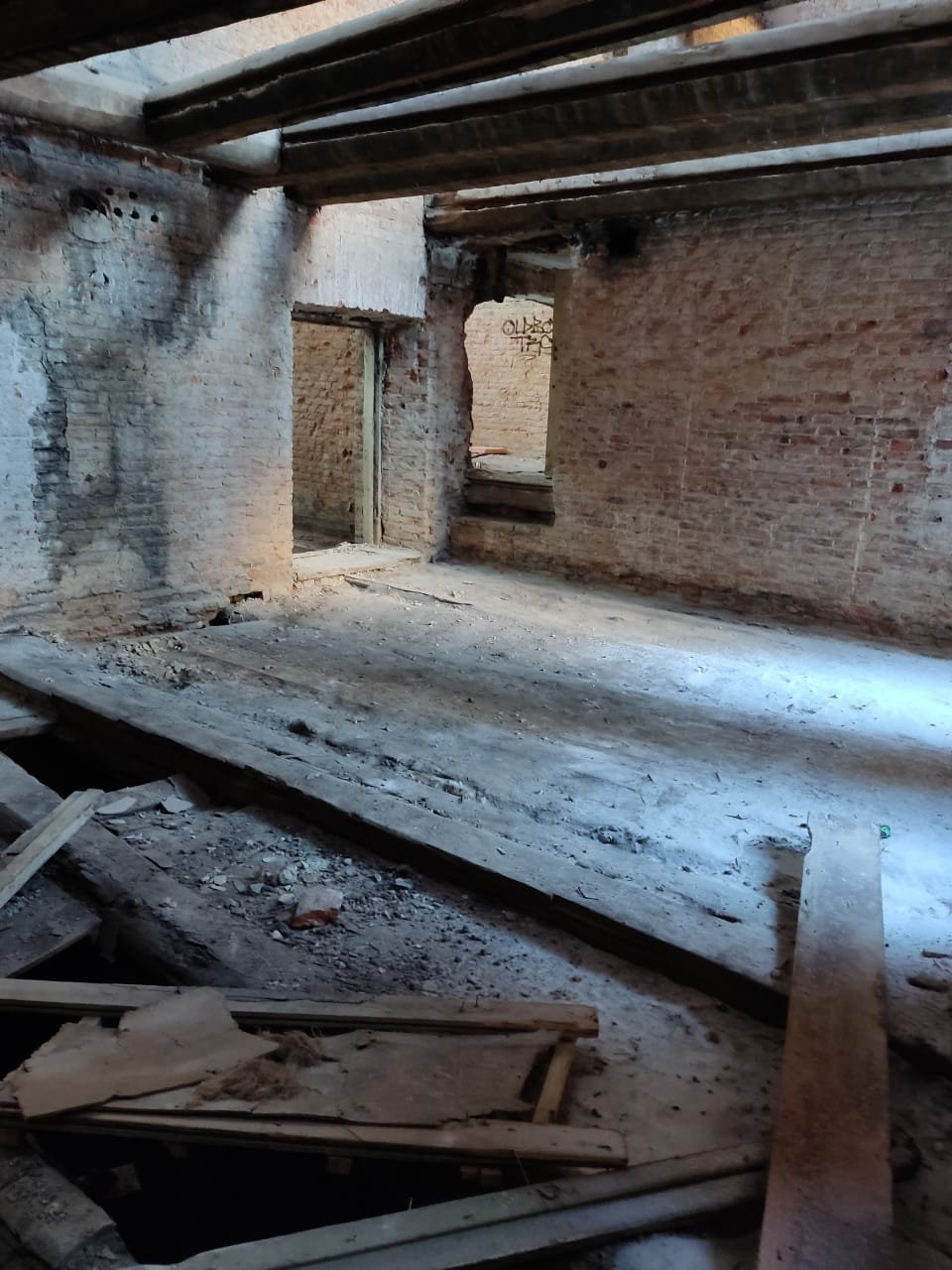

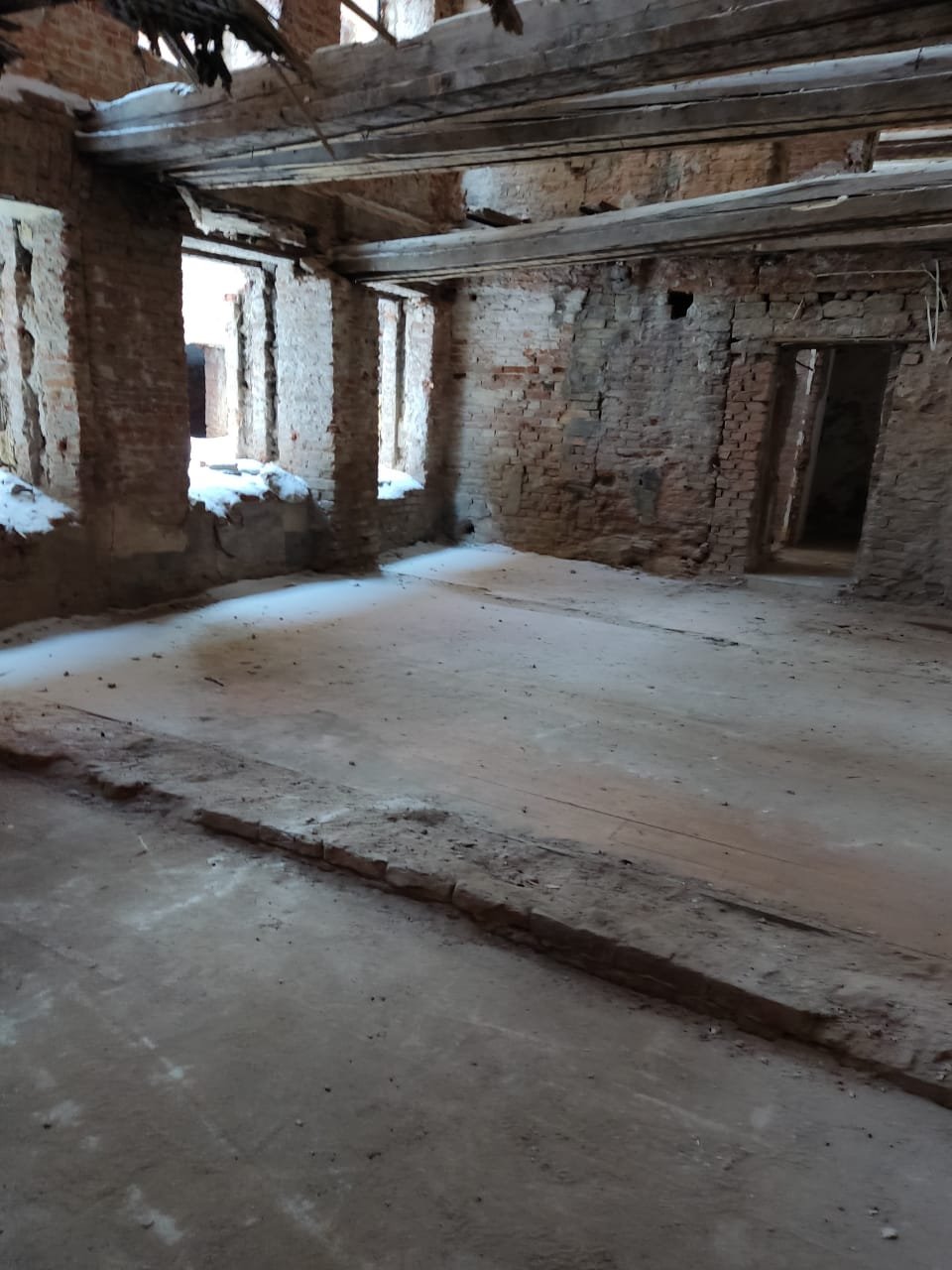

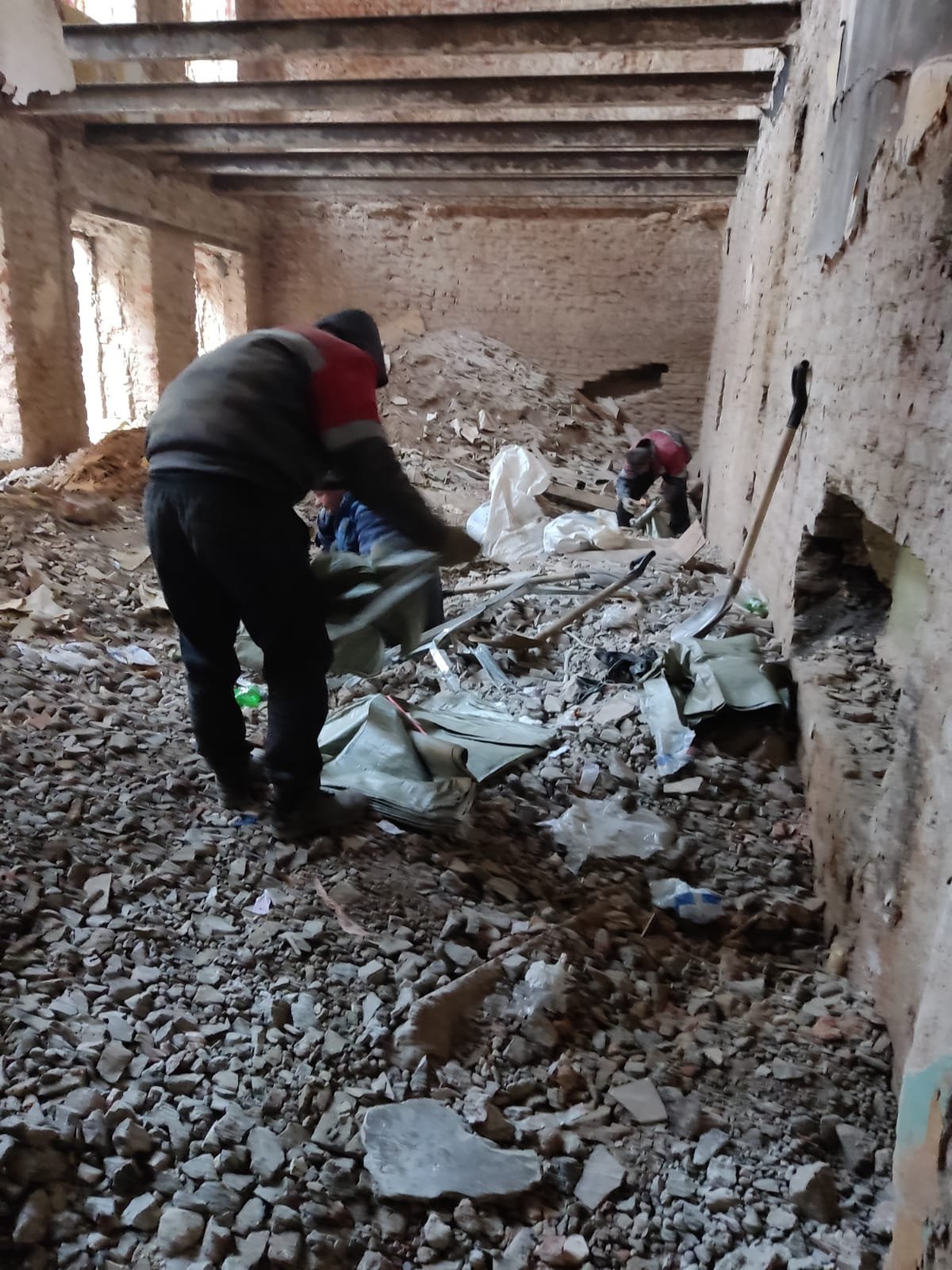

Произвели вывоз и удаление мусора с чердака, а также демонтаж перекрытия между чердаком и четвёртым этажом. Укрепили стропы на чердаке для предотвращения падения кровли из-за нарушения геометрии здания.

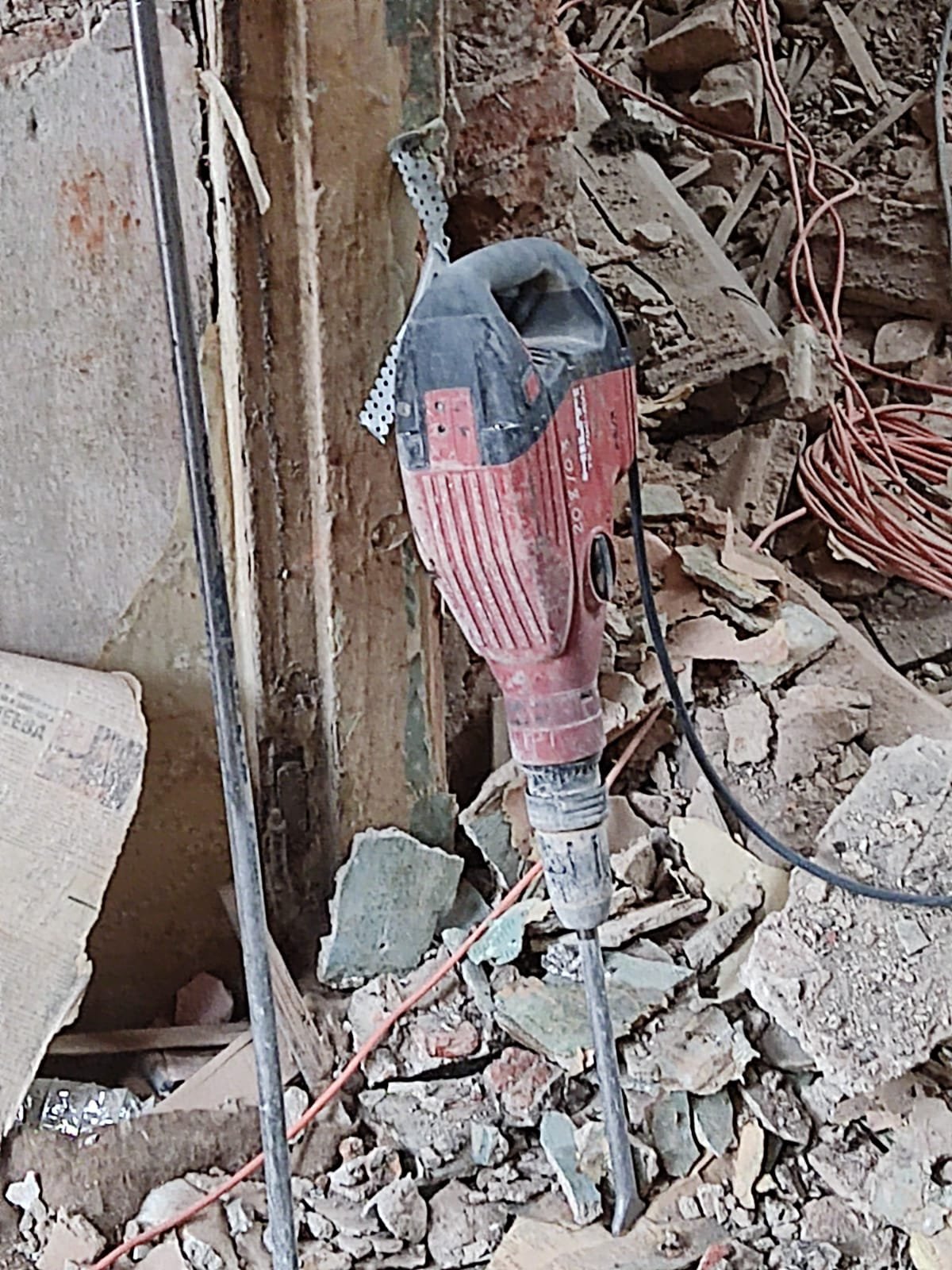

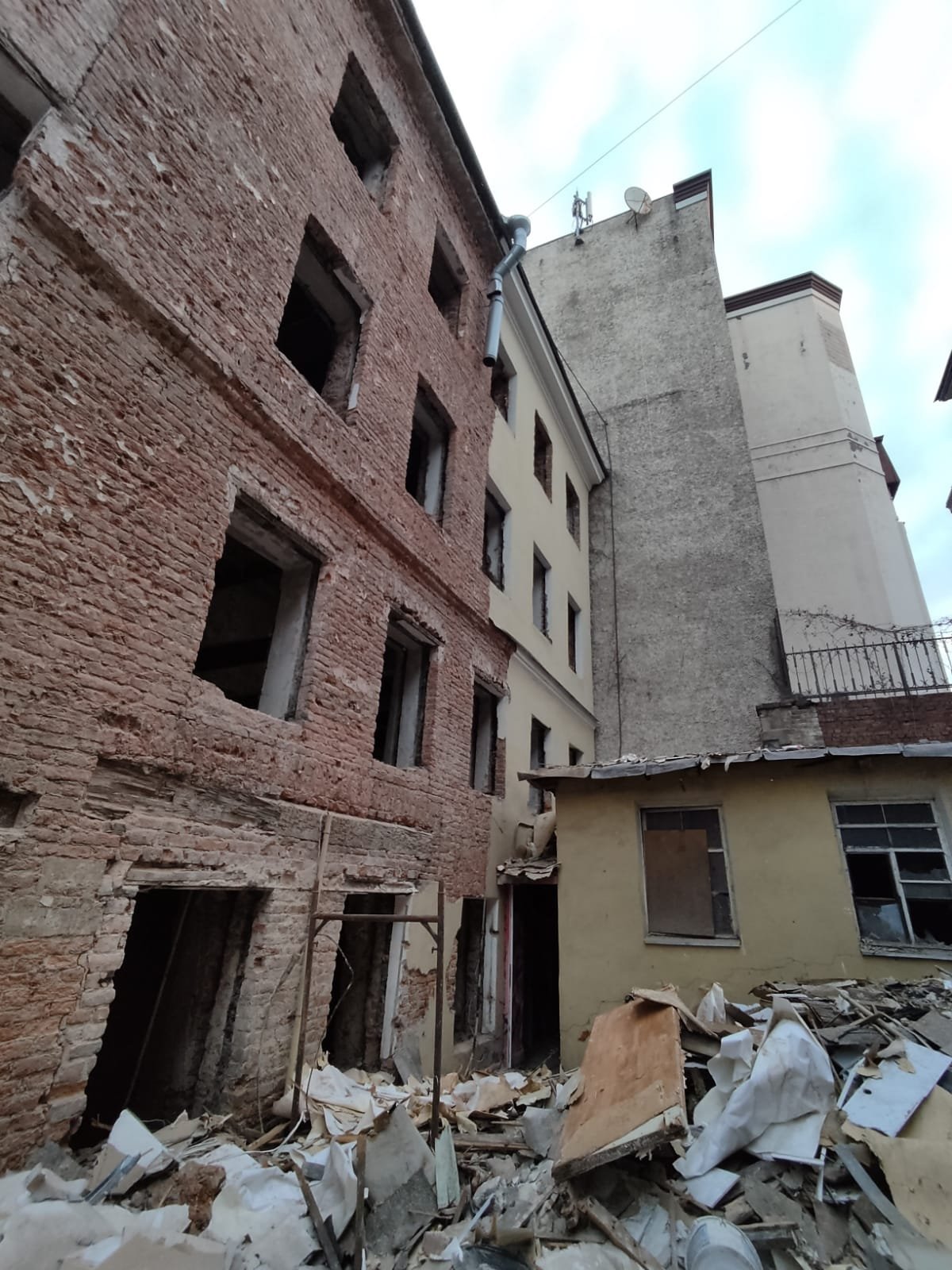

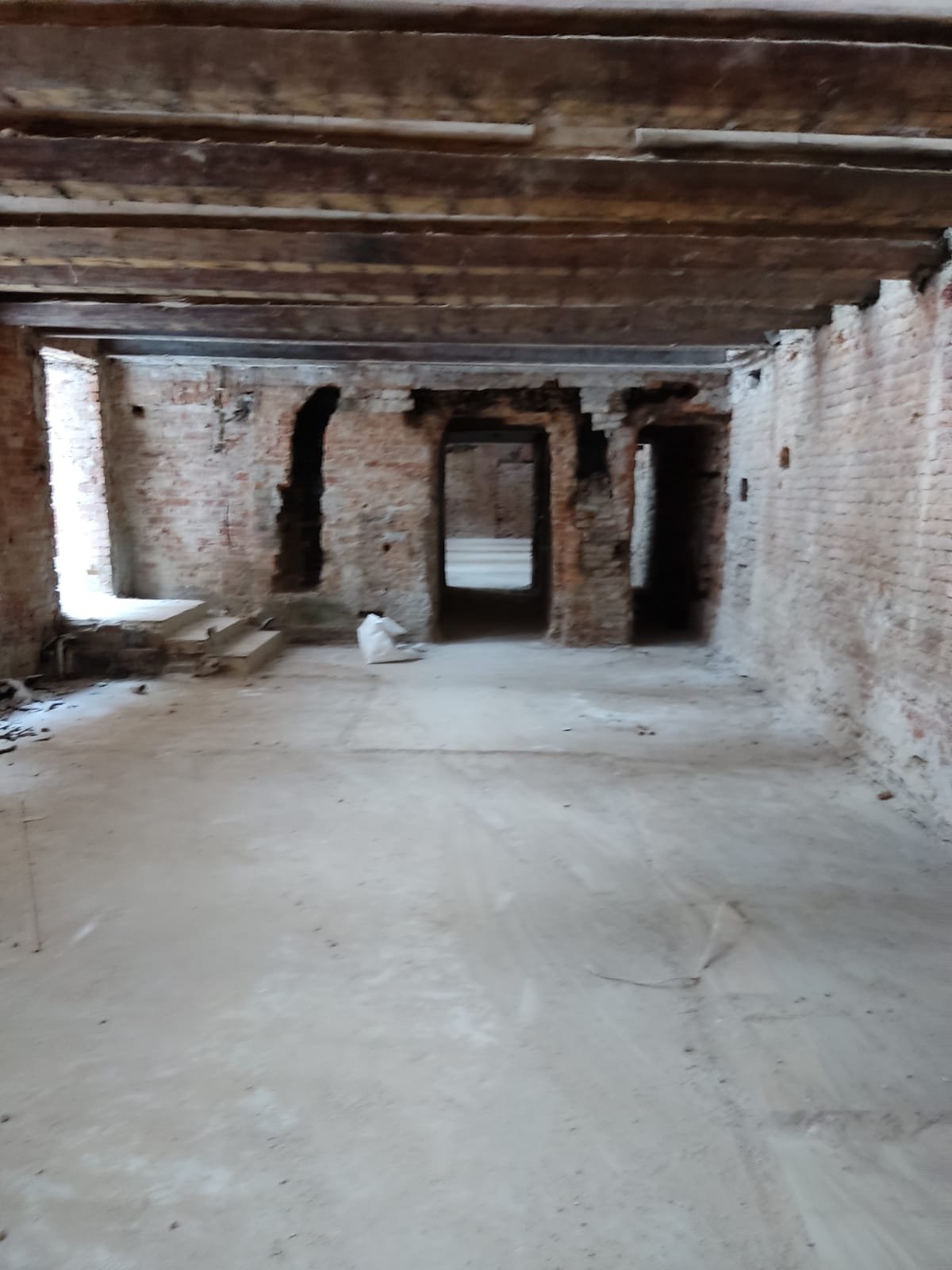

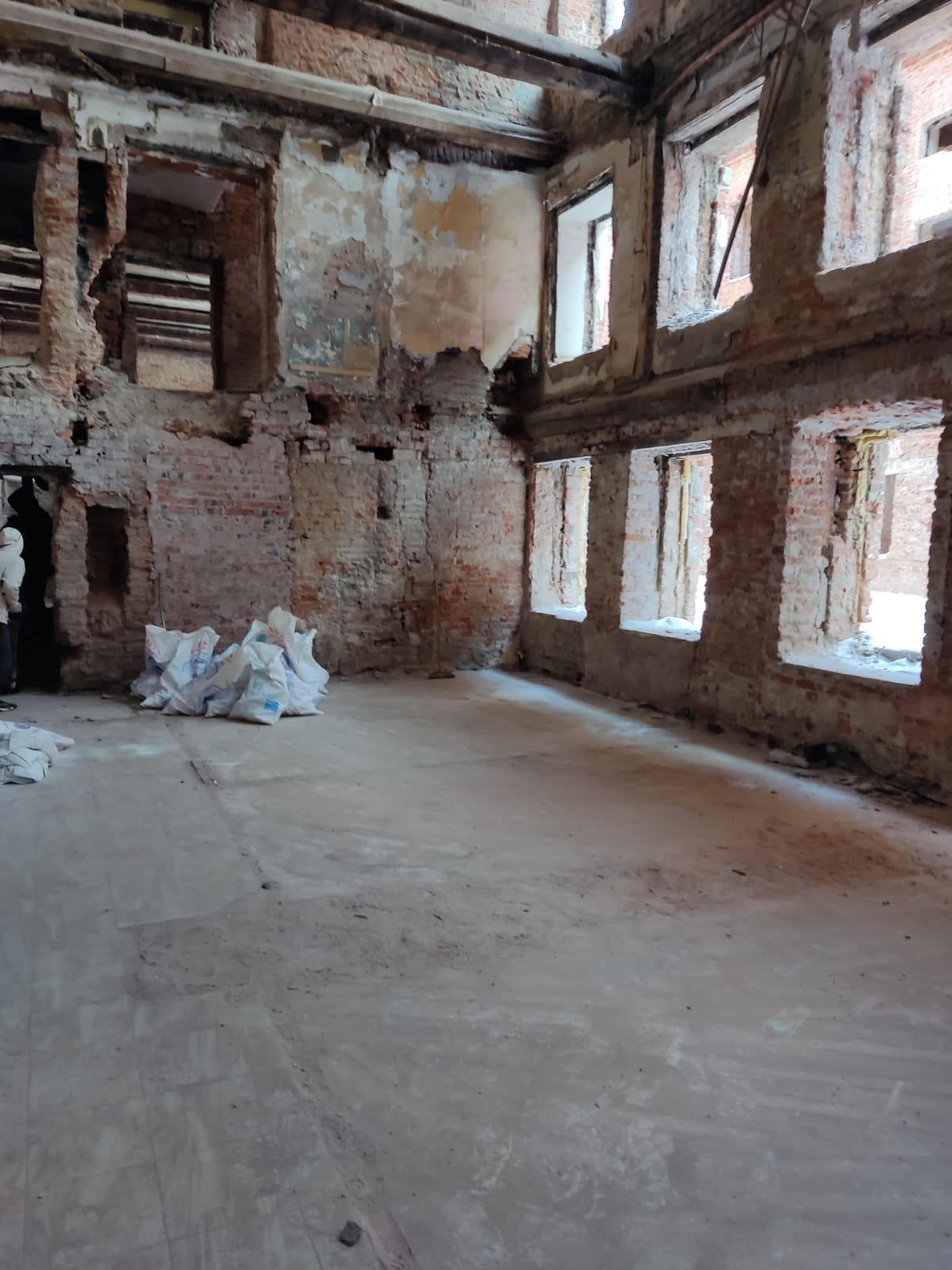

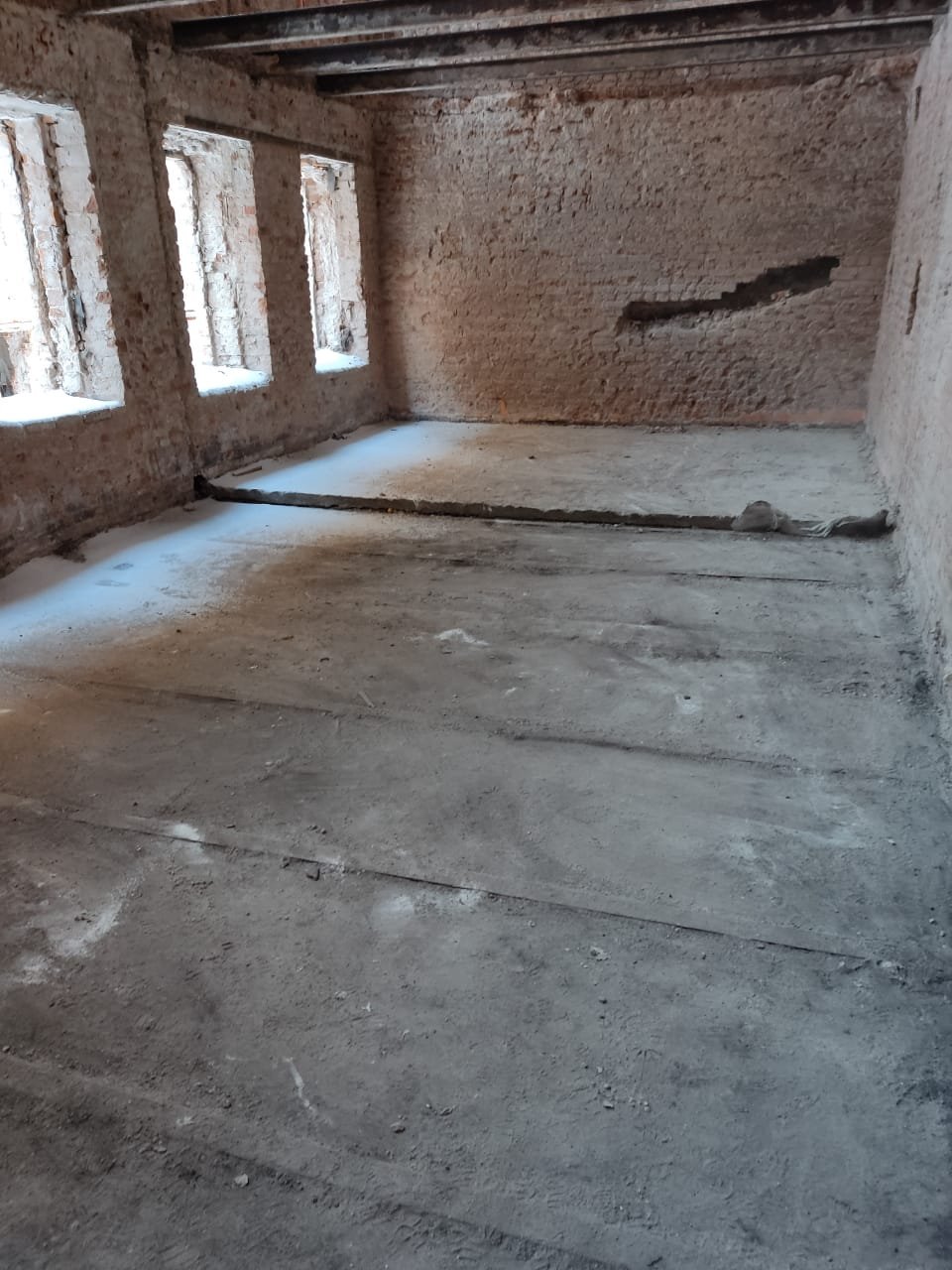

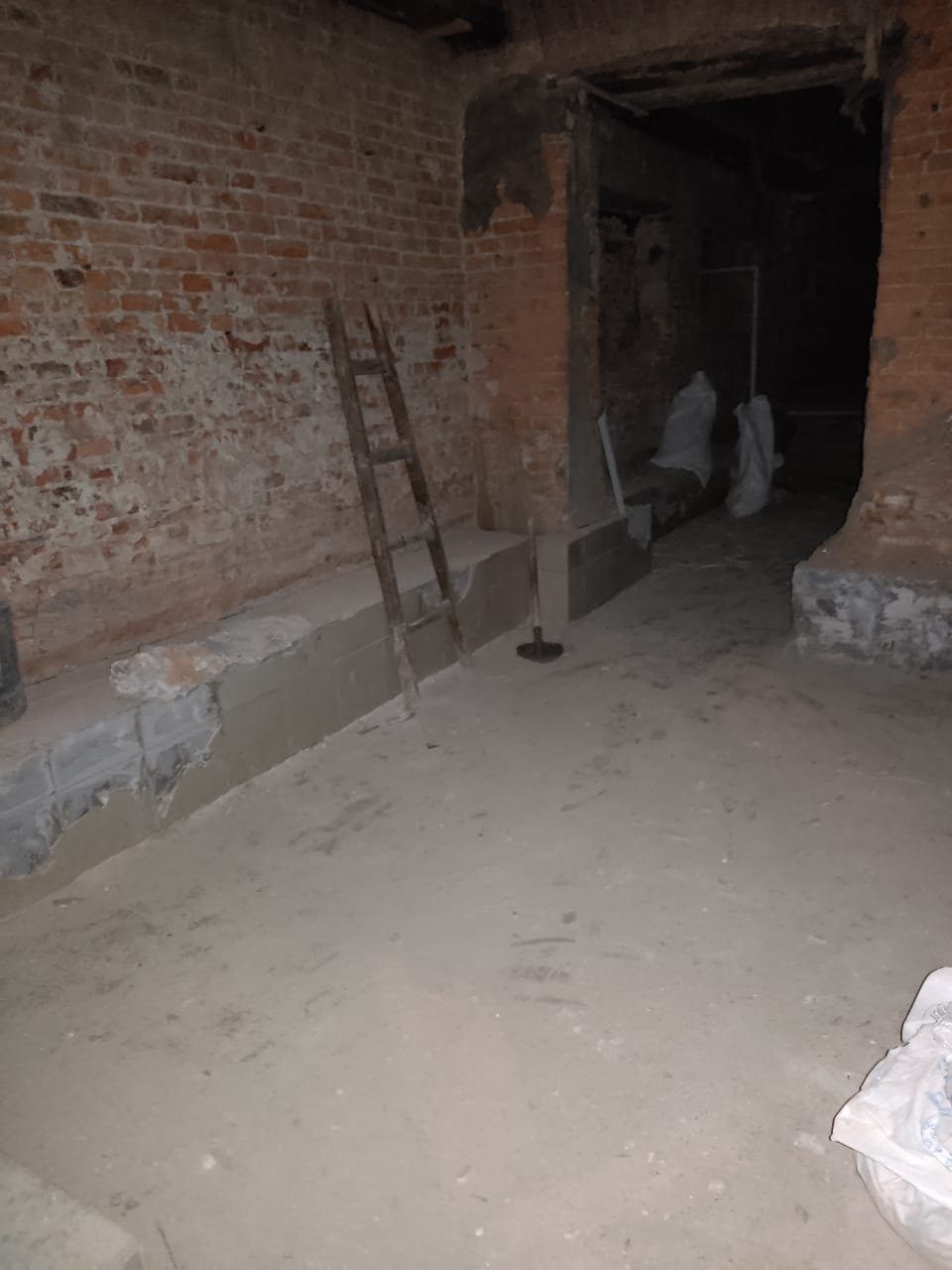

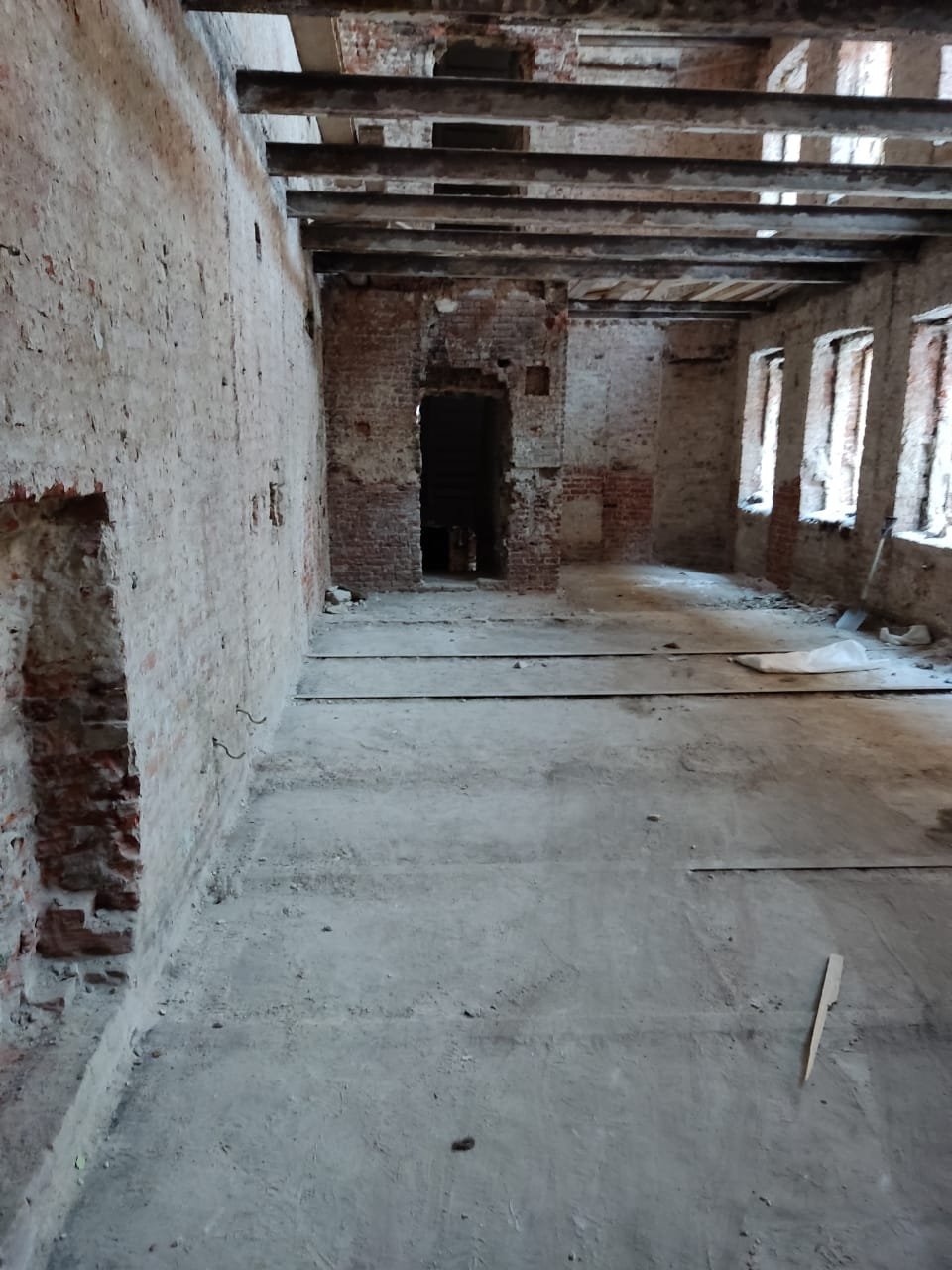

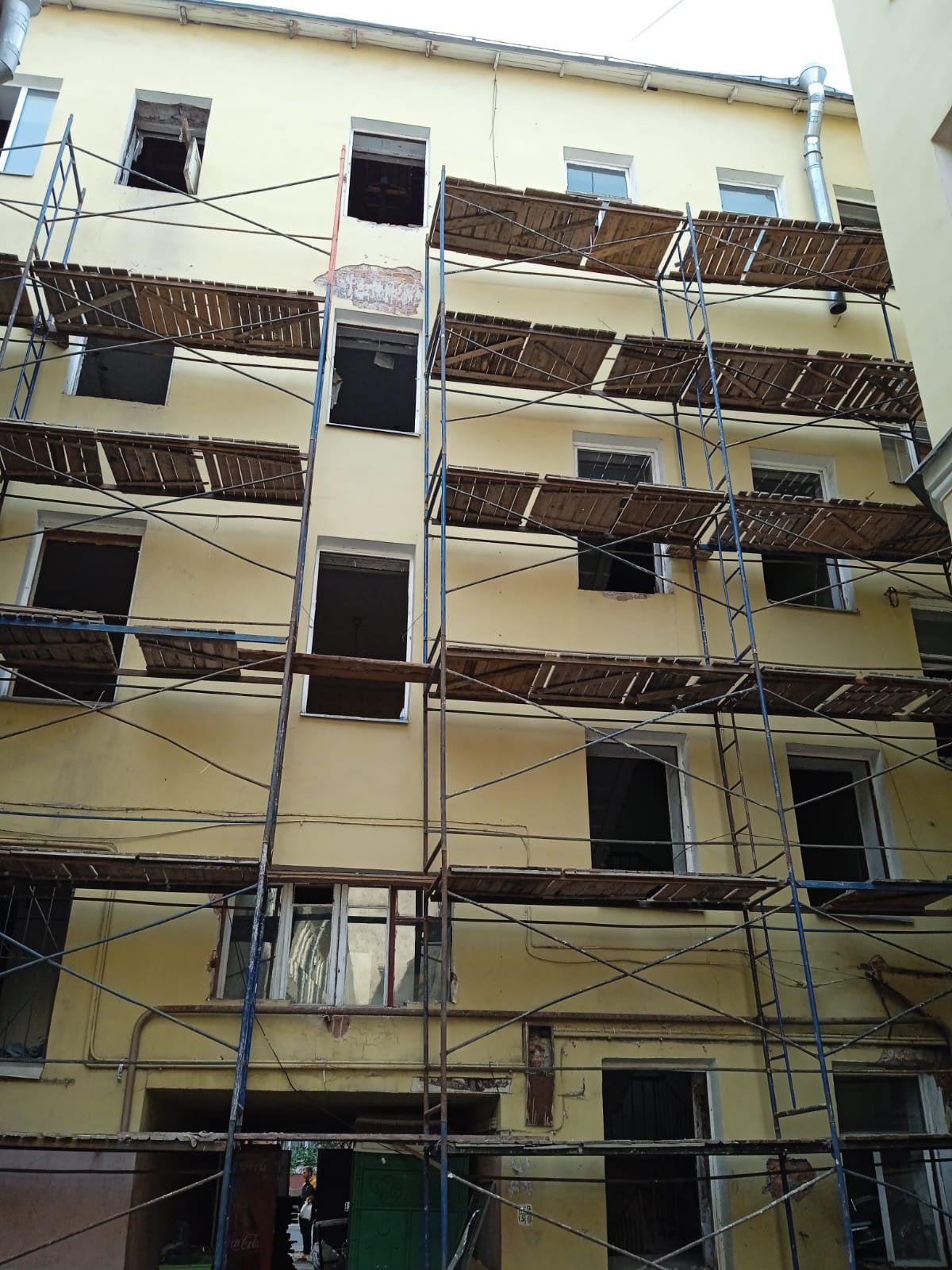

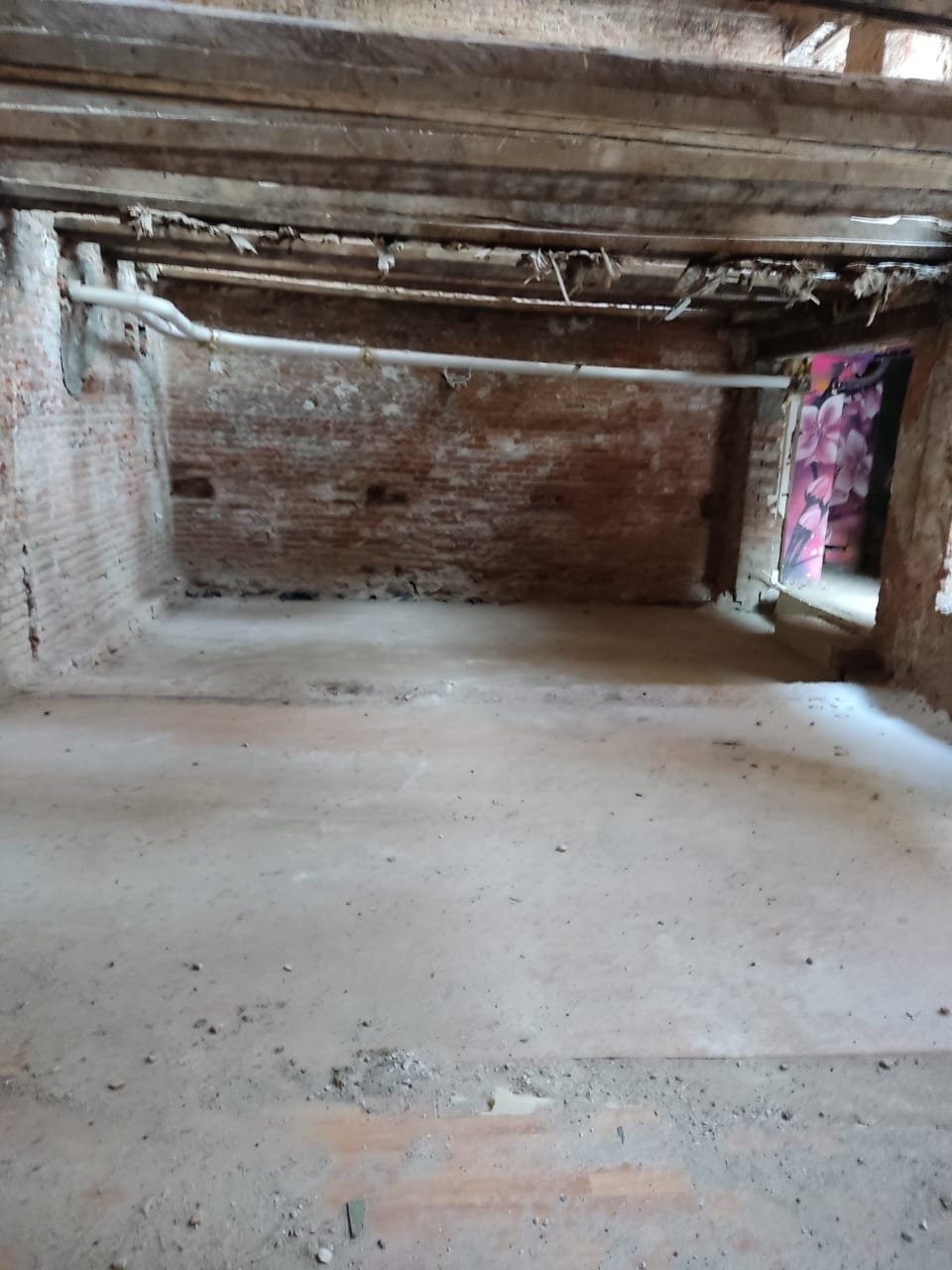

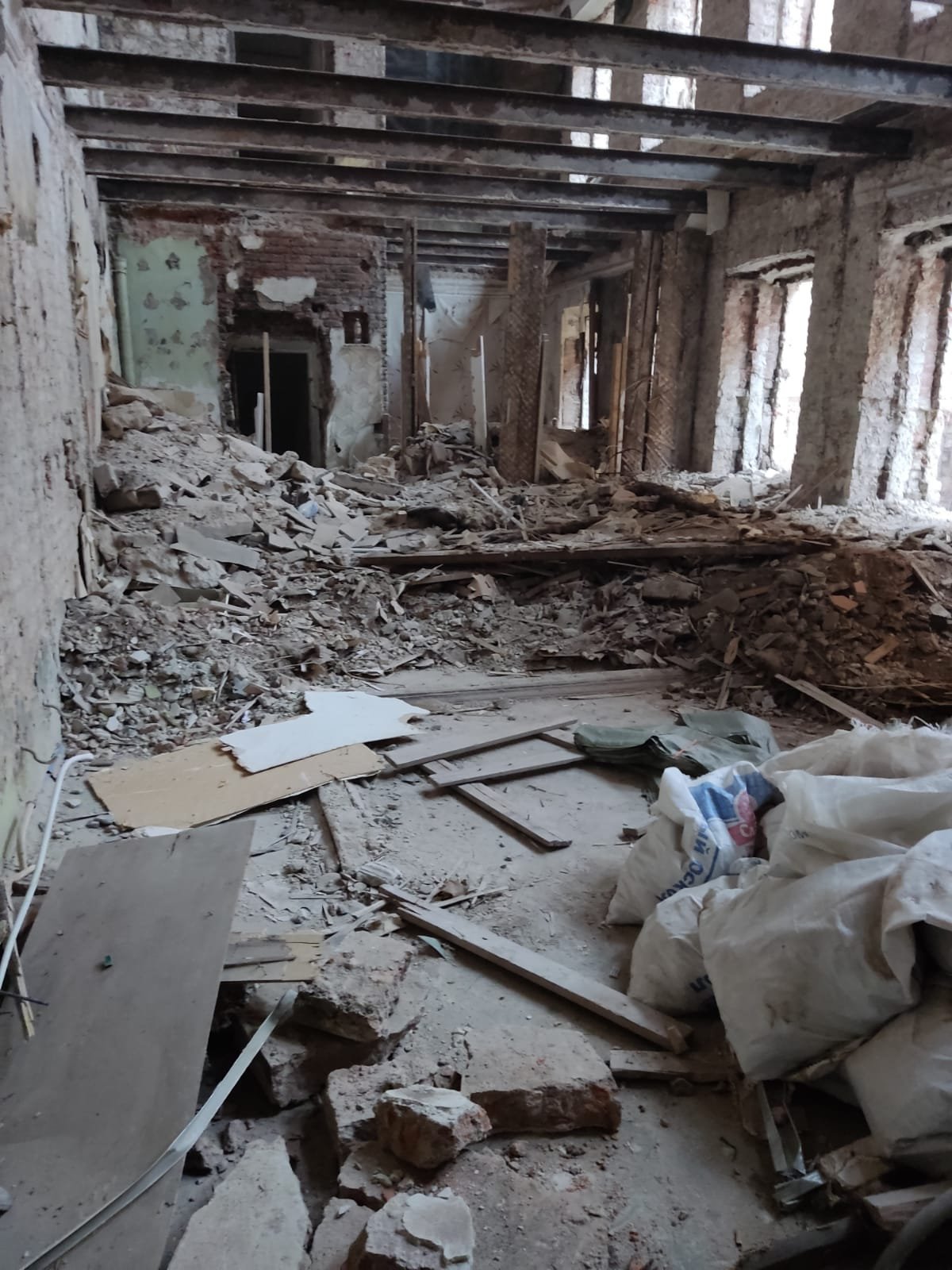

Вывезли всю мебель, демонтировали перегородки и перекрытия, провели демонтаж штукатурки со стен и фасадов, а также собрали строительные леса.

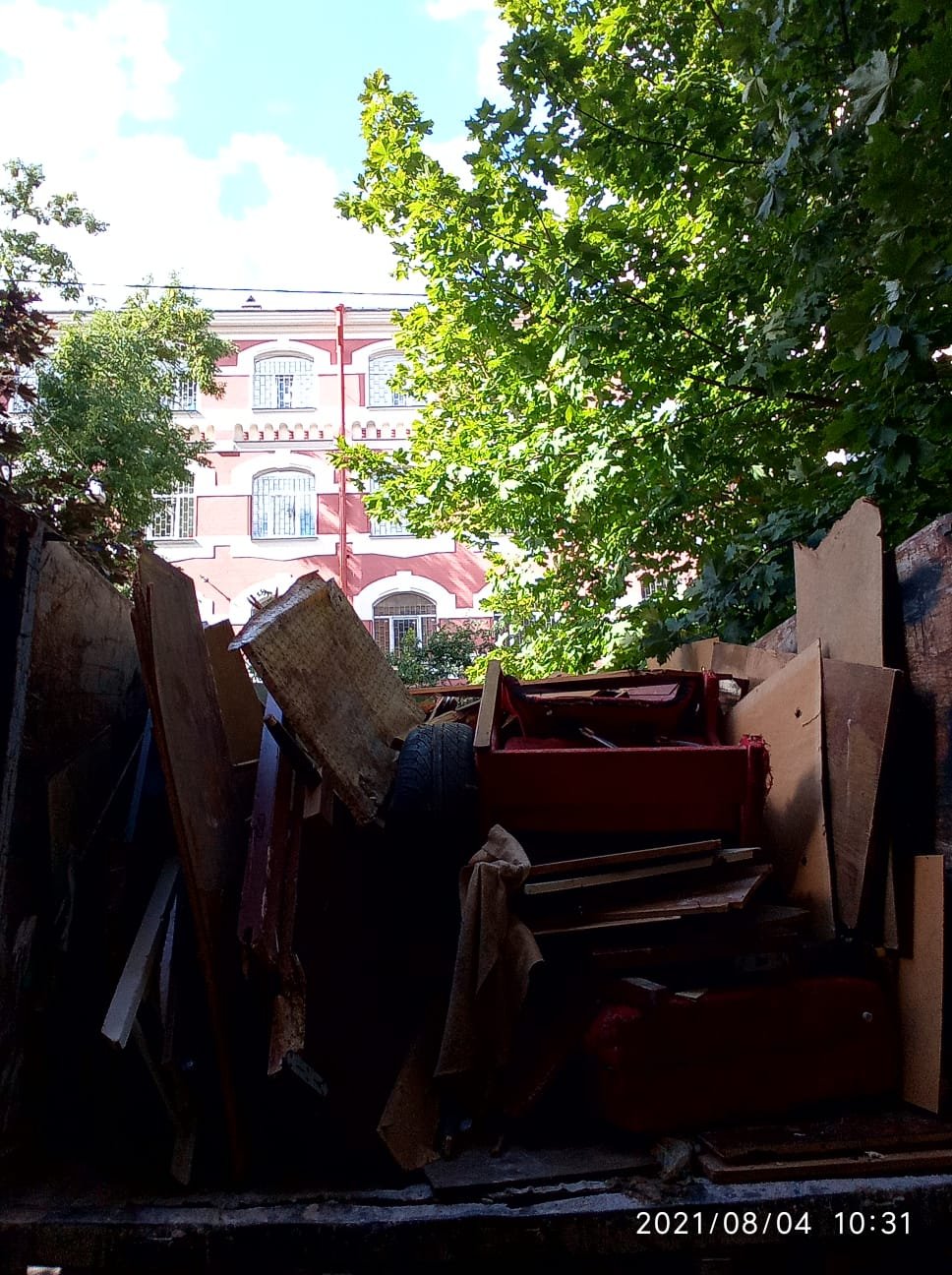

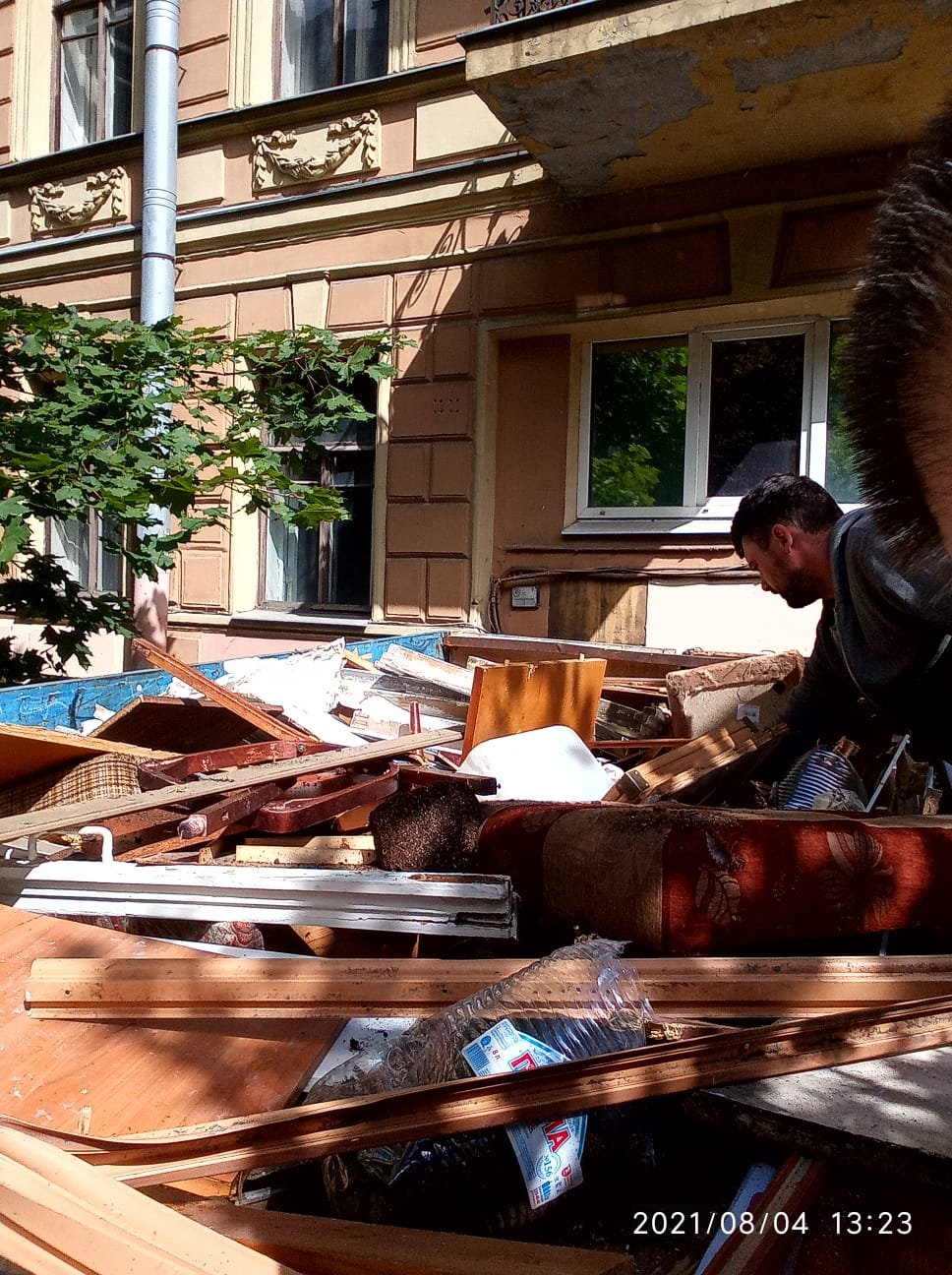

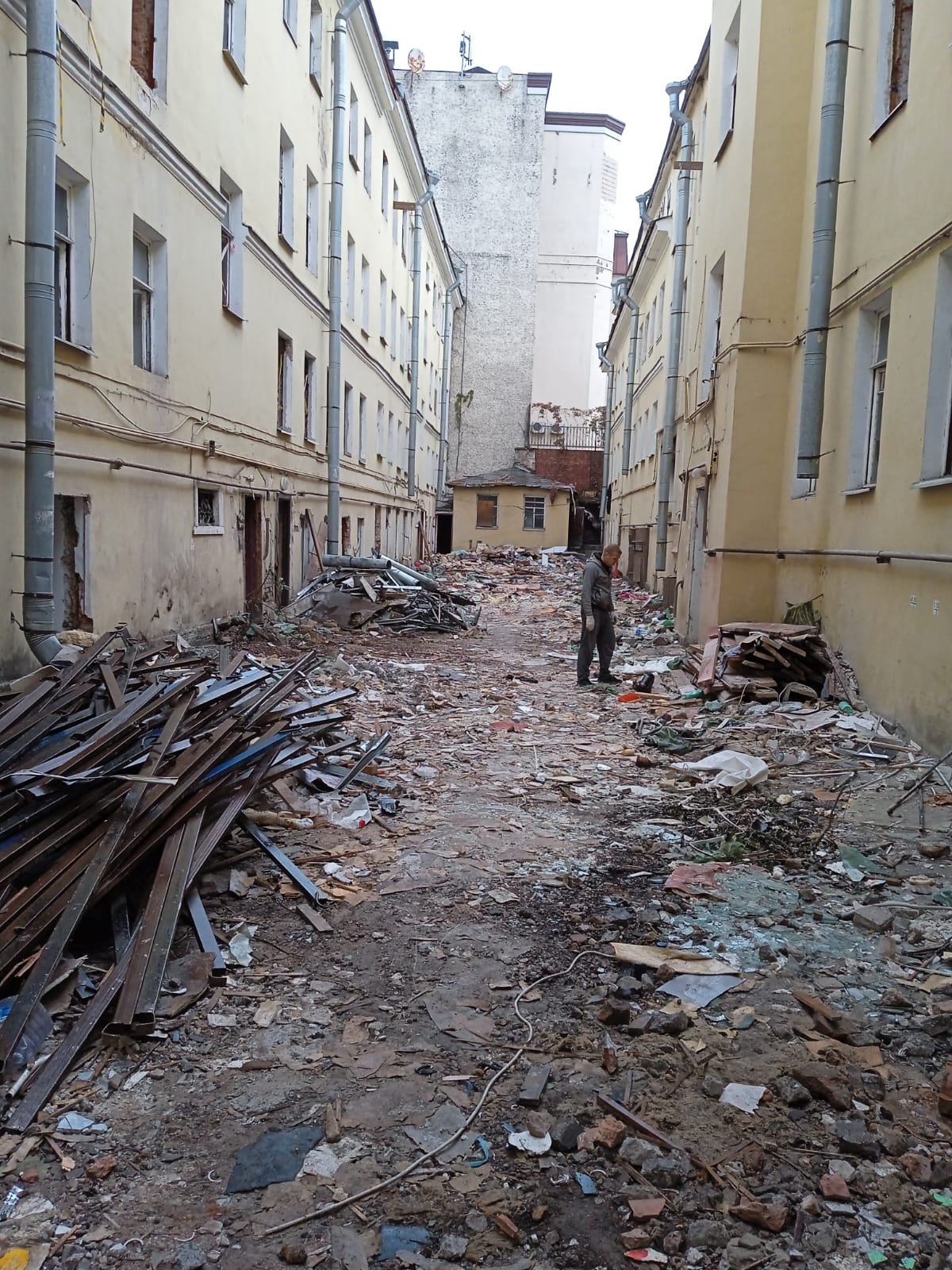

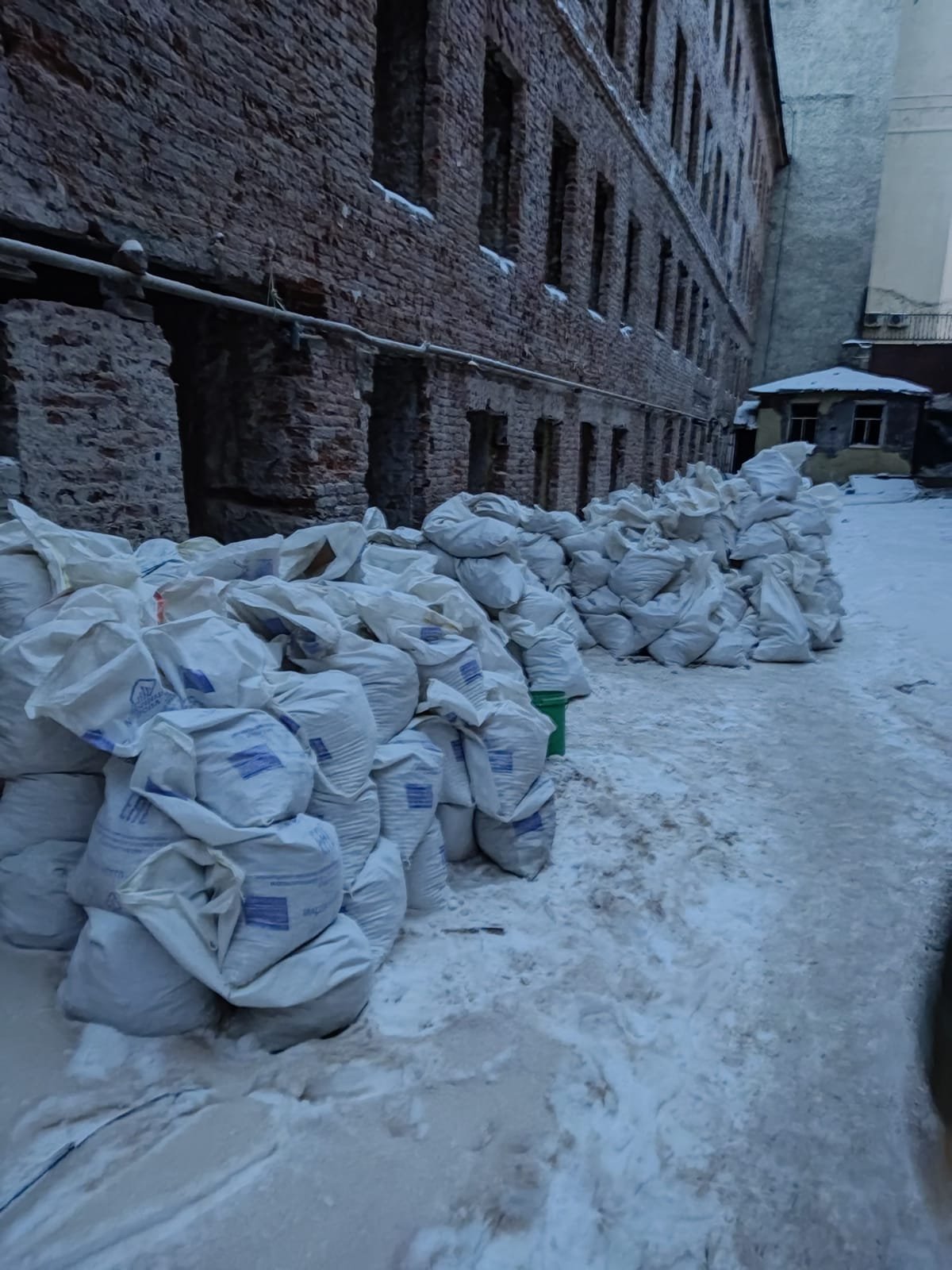

Вывезли более 200 машин мусора объёмом 27 м³, дважды получали штрафы от ГИБДД (примечание: отдельный момент в нашем законодательстве).

Основные проблемы объекта включали:

  • Нечёткое определение видов работ в техническом задании, что привело к увеличению объёма работ без увеличения стоимости сметы. Изначально в смете был учтён демонтаж штукатурки с несущих стен внутри здания, но по техническому заданию требовалось только демонтировать несущие стены. Таким образом, юридический фасад также должен быть включён в стоимость работ, что привело к увеличению объёмов.

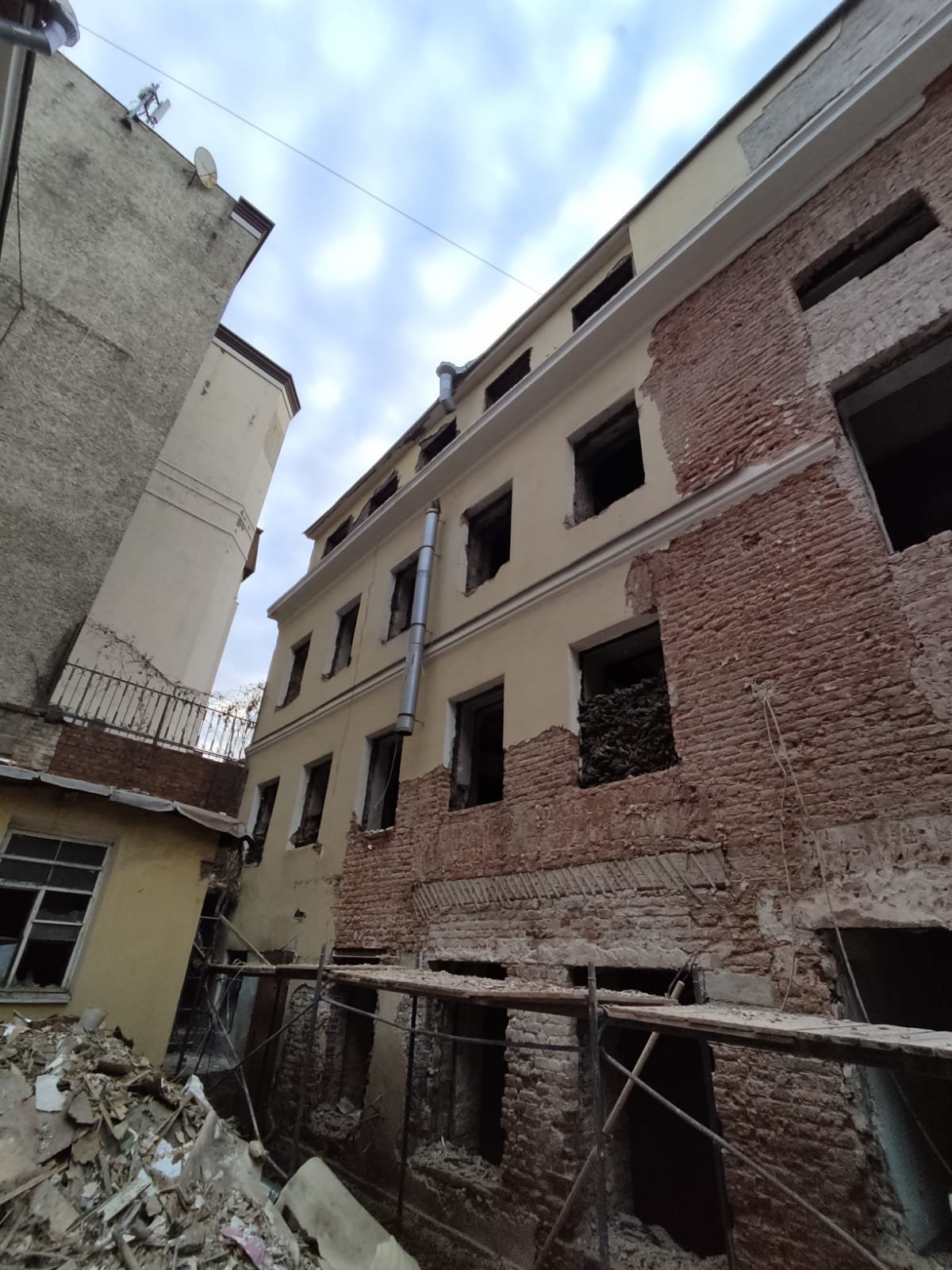

  • Ограниченный въезд во двор из-за высоты арки, что потребовало ручного удаления мусора вместо запланированного демонтажа части здания. Это значительно увеличило время выполнения работ.

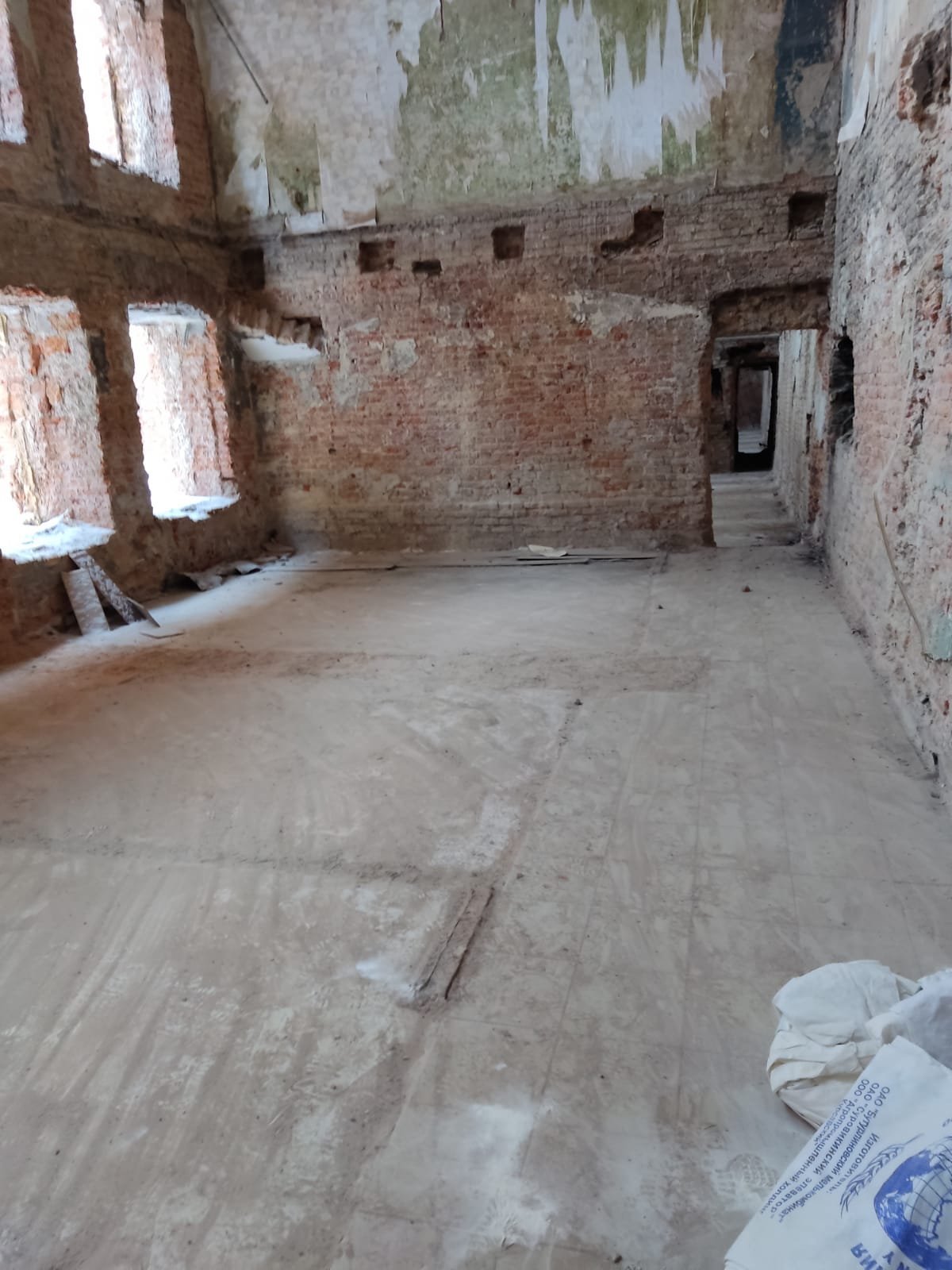

  • Нарушение геометрии зданий во время демонтажа перекрытий, что потребовало сохранения несущих балок и проведения обследования фундаментов по заданию заказчика. В результате увеличились сроки и затраты, но получен полезный опыт.
  • Отсутствие электричества, водоснабжения и канализации на объекте, что потребовало обеспечения объекта генераторами, топливом и мобильным туалетом.

Основной вывод заключается в том, что любые капитальные работы должны выполняться на основе предварительно разработанного проекта, чтобы избежать проблем, связанных с непредвиденными обстоятельствами и увеличением сроков и затрат.
